Nhằm bảo đảm tiến độ đưa điện lưới quốc gia ra Côn Đảo, Tổng công ty Truyền tải điện quốc gia (EVNNPT) đã huy động lực lượng kỹ sư, công nhân từ Đội Truyền tải điện An Giang, Cà Mau và Cần Thơ (thuộc Công ty Truyền tải điện 4) trực tiếp đến hiện trường triển khai dựng cột, kéo dây.
Dự án cấp điện lưới quốc gia cho Côn Đảo được xem là công trình trọng điểm, mang tính cấp bách, do EVN làm chủ đầu tư. Công trình đang được đẩy nhanh tiến độ để đáp ứng yêu cầu Thủ tướng Chính phủ giao, nhằm bảo đảm cung cấp điện ổn định cho đặc khu Côn Đảo.
![]() |

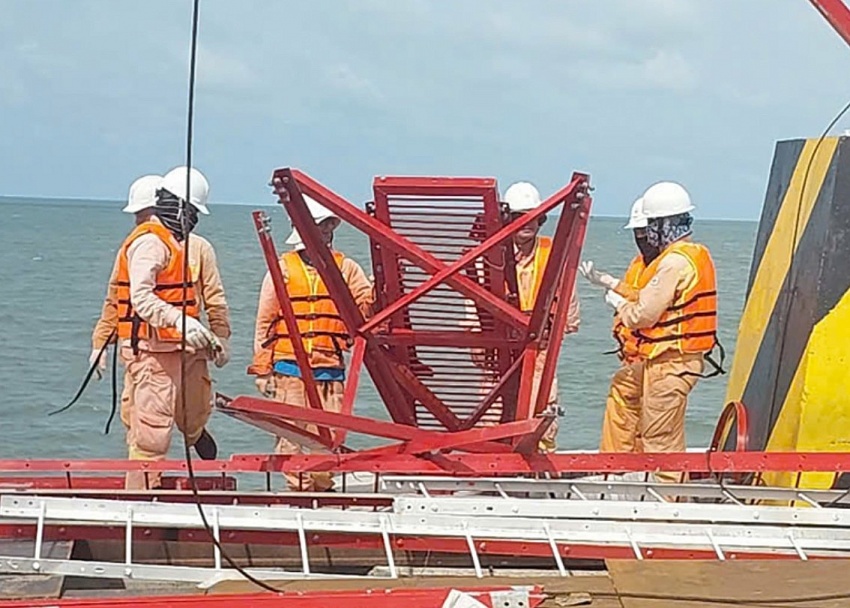

Thi công trên biển - Ảnh: EVNNPT |
Dự án có quy mô cấp điện áp 110kV với tổng chiều dài 103,7km, bao gồm: 17,5km đường dây trên không qua tỉnh Sóc Trăng (TP. Cần Thơ sau sáp nhập); 77,7km cáp ngầm xuyên biển từ đất liền ra đảo; 8,5km cáp ngầm trên đảo; cùng việc mở rộng trạm biến áp 220kV Vĩnh Châu và xây dựng mới trạm biến áp 110/22kV GIS tại Côn Đảo.
Tổng mức đầu tư cho dự án là gần 5.000 tỷ đồng, kỳ vọng góp phần củng cố an ninh năng lượng và thúc đẩy phát triển kinh tế biển đảo.
Lãnh đạo Công ty Truyền tải điện 4 (PTC4) cho biết, nhận thức rõ tầm quan trọng của dự án đối với an ninh năng lượng, quốc phòng và an ninh biển đảo, đơn vị đã huy động nhân lực, thiết bị để triển khai thi công dựng cột, kéo dây.
Việc ra biển thực hiện công việc này gặp nhiều khó khăn, nhất là trong khâu vận chuyển vật tư, thiết bị thi công và phương tiện, đòi hỏi nhiều thời gian và công sức. Do phụ thuộc thủy triều, các kỹ sư, công nhân thường phải dậy từ 4h30 sáng để chuẩn bị xuống tàu ra vị trí làm việc và trở về đất liền sau 19h.
Với đặc thù trụ điện đặt trên biển, không có xà lan hay tàu lớn để lưu trú, việc nghỉ lại qua đêm là không thể. Tuy vậy, nhờ kinh nghiệm và tinh thần quyết tâm, đội ngũ vẫn kiên trì hoàn thành nhiệm vụ.
Theo ông Nguyễn Văn Bảy, Phó Giám đốc PTC4, trước khi lên đường, ban lãnh đạo đã gặp gỡ, động viên và yêu cầu các tổ đội chuẩn bị đầy đủ vật tư, máy móc; đồng thời xây dựng phương án thi công, giám sát chặt chẽ để bảo đảm chất lượng, tiến độ và an toàn lao động.
Khi thời gian hoàn thành dự án không còn nhiều, trong bối cảnh thời tiết mưa nắng thất thường, Tổng công ty Truyền tải điện quốc gia đã yêu cầu các tổ đội tập trung cao độ, tuân thủ tuyệt đối quy định an toàn, bảo đảm chất lượng và tiến độ theo chỉ đạo của EVN và Thủ tướng Chính phủ.
