Trên công trường dự án Nhà máy Nhiệt điện Long Phú 1, các hạng mục lắp đặt bản thể cho Lò hơi số 1 và số 2 đang được triển khai đúng tiến độ.
Theo đại diện Ban Quản lý Dự án Long Phú 1, công tác chuẩn bị mặt bằng, tập kết vật tư, thiết bị và nhân lực đang diễn ra theo đúng kế hoạch. Hiện nay, nhà thầu PTSC đã huy động hơn 300 kỹ sư và công nhân tập trung thi công các hạng mục bản thể của hai lò hơi. Hai cẩu tháp phục vụ công tác lắp đặt cũng đã hoàn tất, hỗ trợ đẩy nhanh tiến độ lắp đặt các thiết bị chính.
![]() |

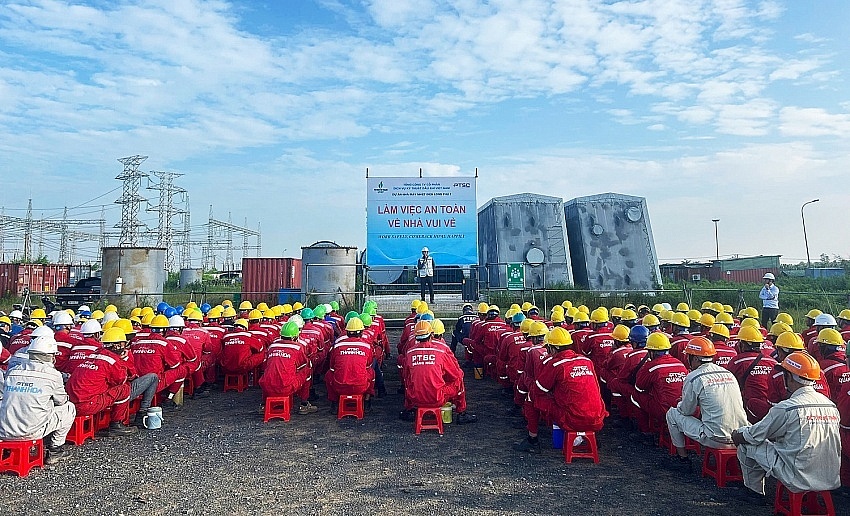

Nhà thầu tổ chức họp an toàn trước thi công. Nguồn: PVN |
Tại Lò hơi số 1, ngày 28/7/2025, nhà thầu đã hoàn thành lắp đặt 6 ống góp bộ hâm và tiếp tục triển khai modul 3 của bộ hâm nước vào ngày 30/7. Song song đó, Lò hơi số 2 cũng được triển khai đồng bộ, bắt đầu từ ngày 25/7/2025 với việc lắp modul 2 thuộc bộ hâm nước. Trước đó, vào ngày 16/7/2025, công trường đã tiến hành thi công phần kết cấu thép còn lại cho cả hai lò hơi, đánh dấu giai đoạn thi công bản thể bước vào cao điểm.
Để đảm bảo điều kiện thi công liên tục và an toàn, toàn bộ công việc kiểm đếm, bố trí và làm sạch vật tư thiết bị liên quan đến lò hơi đã được hoàn thành vào ngày 15/6/2025. Theo kế hoạch, PTSC sẽ tiến hành thử áp lực cho Lò hơi số 1 vào ngày 11/5/2026 và Lò hơi số 2 vào ngày 1/6/2026 – hai mốc kỹ thuật quan trọng trong quá trình chuẩn bị cho việc vận hành thử tổ máy.
Khối lượng công việc lớn cùng yêu cầu kỹ thuật cao khiến đội ngũ kỹ sư, công nhân tại công trường thường xuyên làm việc tăng ca, xuyên trưa và cả cuối tuần.
Bên cạnh thi công, công tác đấu thầu vẫn đang được triển khai quyết liệt. Ban QLDA đã hoàn thành phát hành hồ sơ mời thầu và đang tiến hành đánh giá hồ sơ của một số gói thầu quan trọng. Hiện quá trình đàm phán hợp đồng cho 13 gói thầu đang được xúc tiến, trong đó gói T06 (kiểm tra thiết bị STG của GEV) đã ký kết xong. Các gói còn lại sẽ được tổ chức lựa chọn nhà thầu theo đúng thời điểm, đảm bảo yêu cầu về tiến độ và chất lượng.
Ban QLDA cho biết, tiến độ tổng thể của dự án Nhà máy Nhiệt điện Long Phú 1 vẫn đang bám sát kế hoạch. Trong thời gian tới, các bên liên quan tiếp tục nỗ lực chuẩn bị cho việc lắp đặt thiết bị chính, hoàn thành các mốc kỹ thuật, hướng đến mục tiêu phát điện Tổ máy 1 vào cuối tháng 9/2027 (PAC Tổ máy 1: 30/9/2027) và Tổ máy 2 vào tháng 12/2027 (PAC Tổ máy 2: 31/12/2027).
Được biết, dự án Nhà máy Nhiệt điện Long Phú 1 có tổng mức đầu tư 51.130 tỷ đồng, là dự án trọng điểm của PVN, được xây dựng tại xã Đại Ngãi, TP. Cần Thơ.
