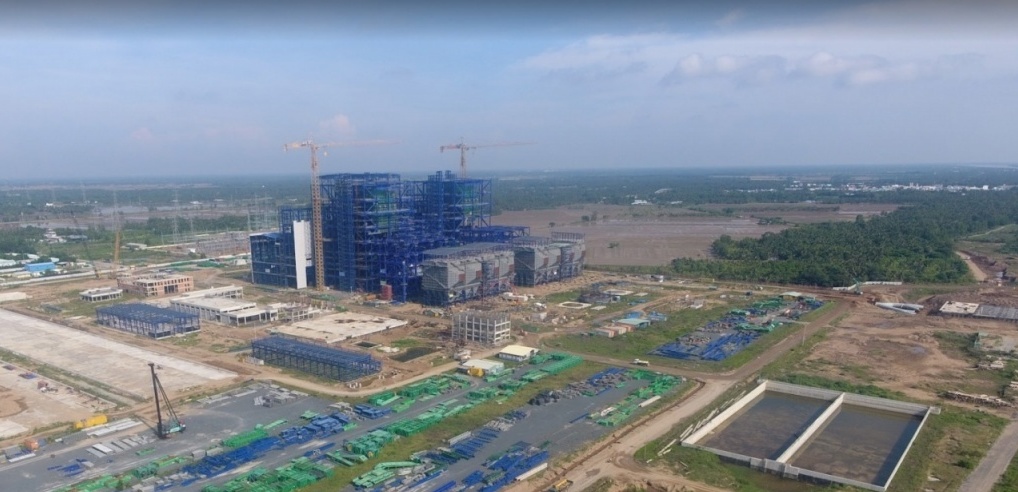

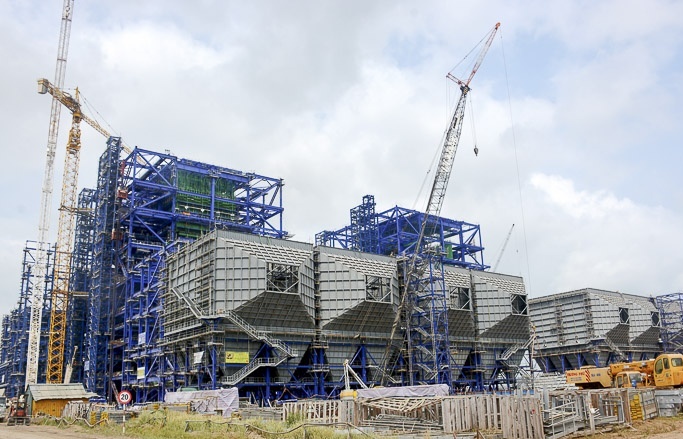

Tại công trường dự án Nhà máy nhiệt điện Long Phú 1, công tác lắp đặt lò hơi số 1 hiện đang được Ban Quản lý dự án điện lực dầu khí Long Phú 1 phối hợp cùng nhà thầu PTSC triển khai một cách đồng bộ, khẩn trương và bài bản.

Lò hơi của nhà máy do nhà thầu TKZ thiết kế và chế tạo, với công suất 2x600MW, thuộc loại siêu tới hạn – đòi hỏi kỹ thuật cao, độ chính xác lớn và đảm bảo tuyệt đối các yêu cầu về an toàn trong suốt quá trình lắp đặt.

Trong bối cảnh chưa có sự hỗ trợ trực tiếp từ chuyên gia TKZ tại hiện trường, đơn vị đã chủ động huy động lực lượng chuyên gia trong và ngoài ngành, cùng đội ngũ kỹ sư, giám sát để nghiên cứu thiết kế và áp dụng các giải pháp thi công linh hoạt, phù hợp thực tế, đảm bảo an toàn, kỹ thuật và tiến độ ở từng giai đoạn lắp đặt.

Đại dự án nhiệt điện gần 30.000 tỷ của Việt Nam vừa đạt mốc tiến độ quan trọng

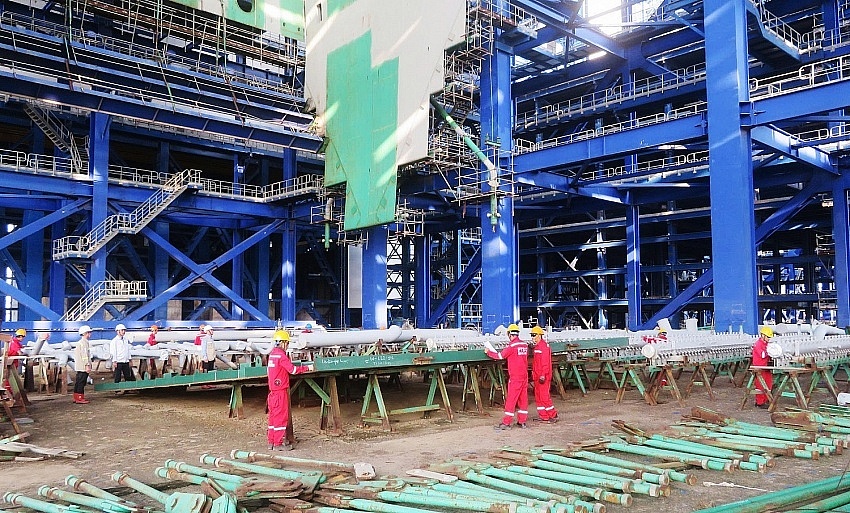

Công tác chuẩn bị vật tư, thiết bị để lắp đặt Lò hơi 1 của dự án Nhà máy Nhiệt điện Long Phú 1. Nguồn: PVN

Tính đến ngày 26/5/2025, nhà thầu PTSC đã hoàn tất việc huy động nhân lực và thiết bị, đồng thời cẩu lắp thành công các ống góp của bộ thu hồi nhiệt thuộc lò hơi số 1. Song song đó, quá trình vệ sinh và làm sạch các bộ phận chức năng của hệ thống thu hồi nhiệt cũng được triển khai, sẵn sàng cho các bước lắp đặt tiếp theo.

Theo kế hoạch, lò hơi số 1 sẽ được hoàn thiện lắp đặt và thử áp vào ngày 15/5/2026, thực hiện đốt lửa lần đầu vào tháng 12/2026 và tiến hành phát điện vào tháng 9/2027.

Với sự phối hợp chặt chẽ, tinh thần trách nhiệm cao và quyết tâm của các đơn vị liên quan, dự án Nhà máy nhiệt điện Long Phú 1 đang từng bước tiến gần hơn tới mục tiêu phát điện vào quý IV/2027, góp phần quan trọng vào việc đảm bảo an ninh năng lượng quốc gia.

Trước đó vào ngày 6/1/2025, tại công trường dự án nhiệt điện Long Phú 1 (tỉnh Sóc Trăng), Petrovietnam cùng Ban Quản lý dự án điện lực dầu khí Long Phú 1 và các đơn vị liên quan đã tổ chức lễ ra quân nhằm thúc đẩy tiến độ thi công, quyết tâm hoàn thành dự án Nhà máy nhiệt điện Long Phú 1 sớm hơn mốc thời gian quy định trong Quy hoạch điện VIII đã được Thủ tướng Chính phủ phê duyệt và chỉ đạo.

Dự án Nhà máy nhiệt điện Long Phú 1 có vốn đầu tư hơn 29.500 tỷ đồng, được khởi công xây dựng từ tháng 9/2015. Tổng thầu thực hiện dự án là liên danh giữa Power Machines (PM, Nga) và Tổng CTCP Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC). Theo nội dung hợp đồng EPC, dự án dự kiến hoàn thành và đưa vào vận hành trong năm 2019. Tuy nhiên vào năm 2018, nhà thầu chính Power Machines đã vướng lệnh cấm vận và sau đó đã đơn phương tuyên bố dừng thực hiện hợp đồng.
